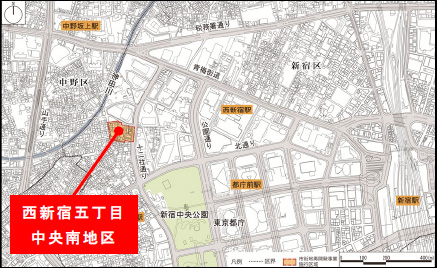

西新宿五丁目中央南(にししんじゅくごちょうめちゅうおうみなみ)地区第一種市街地再開発事業

(令和5年10月31日現在)

1.概要

 本再開発事業は民間の活力を活かし、土地の合理的かつ健全な高度利用と都市機能の更新を図り、都心居住を推進するとともに、不燃化推進特定整備地区「西新宿五丁目地区」のコア事業として、建物の不燃化推進や防災活動等に貢献する施設の整備により、地域の防災性向上を図ります。

2.計画内容

施行者
西新宿五丁目中央南地区市街地再開発組合
所在地
東京都新宿区西新宿五、六丁目の一部
面積
約0.8ha
総事業費
約281億円
整備内容
公共施設
 区画道路1号(幅員10m)
 区画道路2号(幅員8m)等
施設建築物
 延べ面積  約54,012平方メートル
 主要な用途 (住宅、商業・業務、駐車場、保育所等)
 住宅戸数  470戸

3.主な経過及び予定

都市計画決定告示 平成29年12月
組合設立(事業計画)認可 令和元年 7月
権利変換計画認可 令和3年6月
建築工事着工 令和4年1月
施設建築物工事 令和3年度~6年度(予定)

4.その他(関連都市計画等)

・高度利用地区
・地区計画 等

5.施行者の連絡先

西新宿五丁目中央南地区市街地再開発組合 TEL 03―6276―4811
