東池袋地区-事業の状況

更新日

事業の状況について

現在の状況

 補助第81号線では、道路中央に都電荒川線が走行しているため、軌道移設工事の進捗に合わせて道路本体の工事を行っています。
 軌道移設工事は、区間全体の約半分の軌道移設が完了しました。
 道路本体の工事では、地中に埋設する管路類の工事を先行して実施しています。令和元年9月より下水道管布設工事を、令和6年12月より電線共同溝設置工事に着手しています。
 今後は、残る区間の軌道移設工事及び道路本体の工事等を区間ごとに実施する予定です。

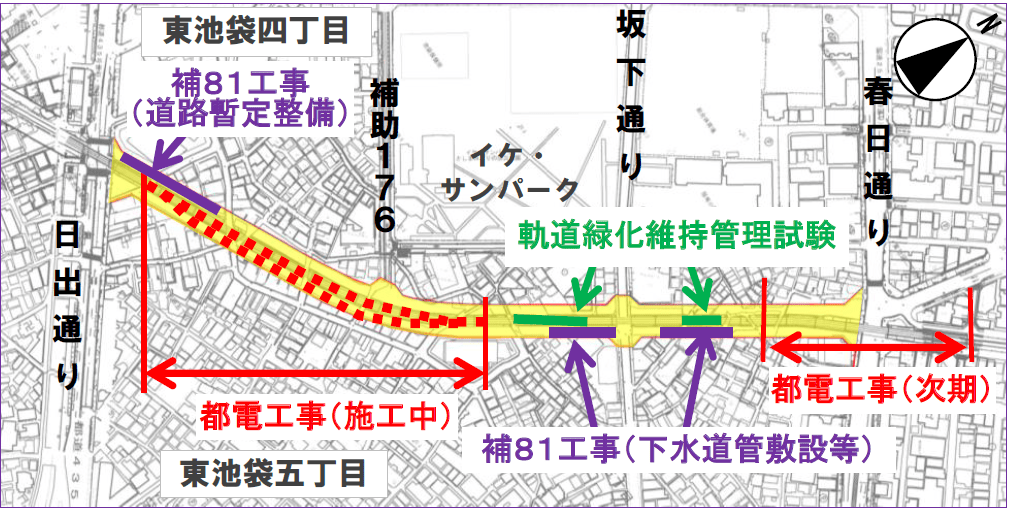

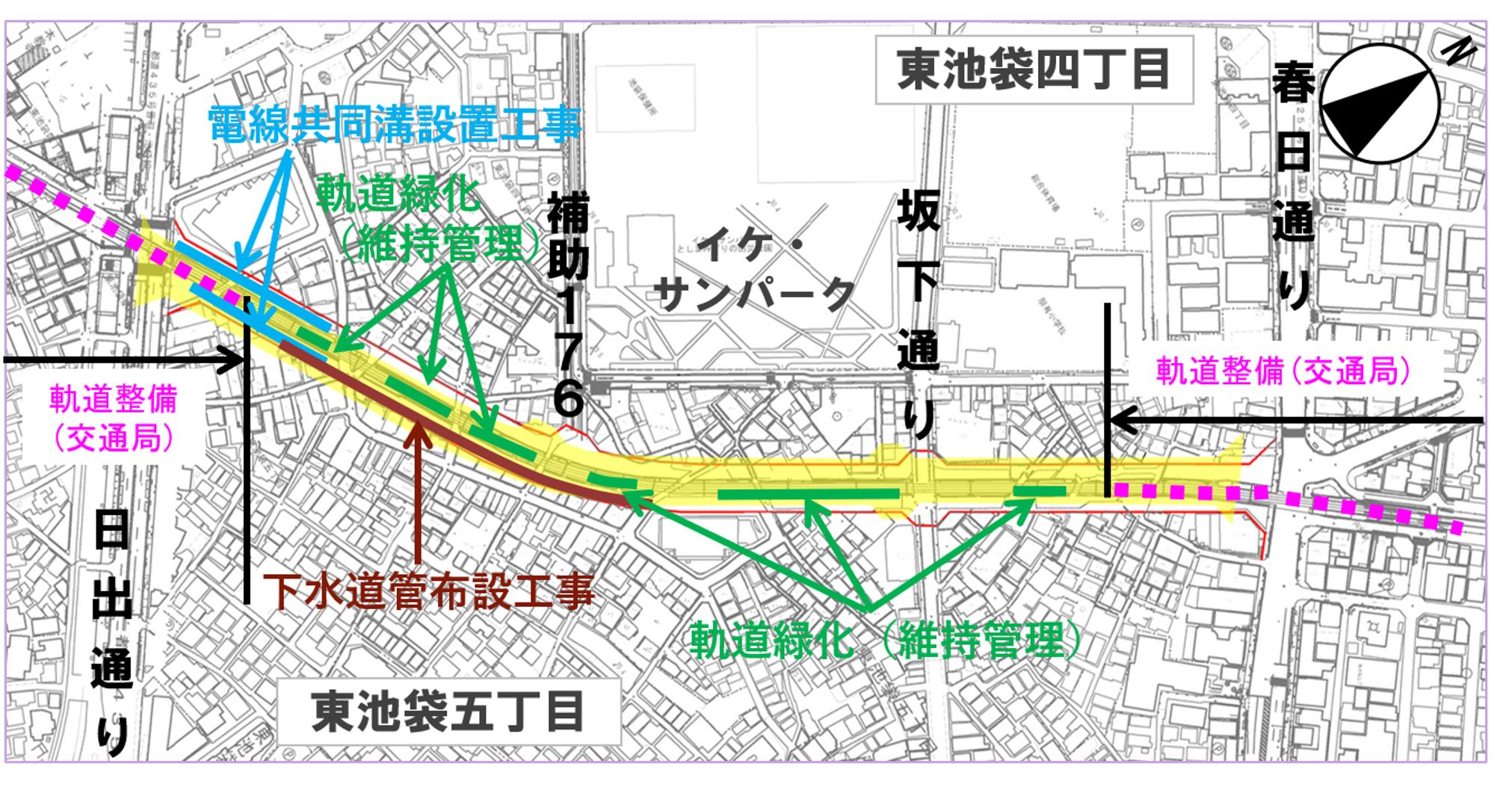

工事予定箇所(令和8年7月現在)
(クリックで拡大)

周辺の工事スケジュール

 補助第81号線周辺の工事に伴う振動・騒音に関して、豊島区とともに「東池袋地区補助第81号線工事調整会議」を開催し、各工事のスケジュールの確認および情報共有を定期的に行っております。会議をもとに工事スケジュール等を作成し、周辺の掲示板等を活用して月毎に周知を行っております。
